Dans une entreprise artisanale, le chiffre d’affaires perdu ne se voit nulle part. Il ne figure ni dans les devis refusés, ni dans les chantiers annulés : il disparaît dans les demandes jamais rappelées et les devis jamais relancés. Voici le cycle réel, du premier appel à la signature, et les trois endroits où il casse presque toujours.

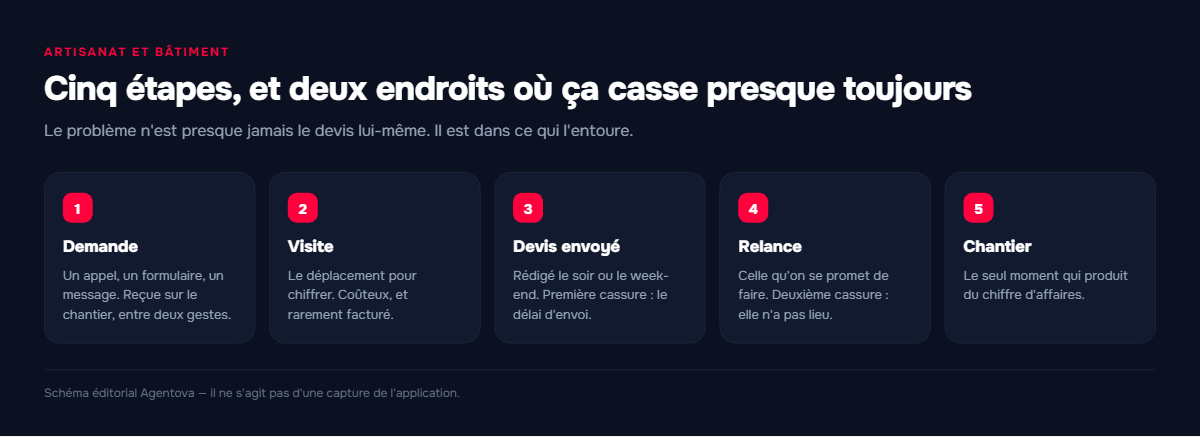

Le cycle réel, étape par étape
1. La demande arrive. Téléphone pendant une pose, formulaire du site, message sur les réseaux, SMS d’un client qui a donné votre numéro à un voisin. Rarement un seul canal, jamais à un moment pratique.
Glossaire de l’IA pour dirigeants : 45 termes expliqués simplement
Comment évaluer un agent IA avant de signer : la grille de critères
2. Le premier contact. Vous rappelez, souvent le soir. Vous découvrez ce qui est demandé, où, pour quand, et si c’est dans vos cordes.
3. La visite technique. Métrés, contraintes d’accès, état de l’existant, contraintes de copropriété ou d’urbanisme. Une demi-journée avec le trajet, parfois plus.
4. Le chiffrage. Fournitures, main-d’œuvre, sous-traitance, marge, délais. C’est du travail de bureau, et il se fait après la journée de chantier.
5. L’envoi du devis. Le document part, et le silence commence.
6. La relance, ou pas. C’est ici que se joue une part considérable du résultat, et c’est l’étape la plus souvent sautée.
Quatre de ces six étapes se déroulent hors production. Elles ne sont pas facturées, elles s’ajoutent à une journée déjà pleine, et ce sont elles qui déterminent si les chantiers arrivent.
Où le cycle casse
Cassure n° 1 : la demande reçue pendant une intervention
Vous êtes sur un toit, les mains dans un tableau électrique, ou chez un client. Le téléphone sonne, vous ne décrochez pas. C’est normal, et c’est même professionnel.
Le problème n’est pas de ne pas décrocher : c’est ce qui se passe ensuite. Sans trace, la demande n’existe plus que dans un journal d’appels que vous consulterez peut-être ce soir, peut-être demain. Pendant ce temps, la personne a appelé deux autres entreprises.
Le correctif. Une réponse immédiate et automatique sur chaque canal ouvert, qui dit trois choses : le message est bien arrivé, vous rappelez sous tel délai, et voici quoi faire en cas d’urgence. Puis une trace unique : un seul endroit où toutes les demandes atterrissent, quel que soit le canal. Un carnet suffit, s’il est toujours le même.
Cassure n° 2 : le devis promis et retardé
Vous avez fait la visite, vous avez dit « je vous envoie ça en fin de semaine ». Puis un chantier a pris du retard, un imprévu est tombé, et le devis part dix jours plus tard, ou jamais.
Le coût est double. Le client a interprété le délai comme un désintérêt, ou a signé ailleurs. Et la visite technique, elle, est bien perdue : le déplacement, le temps, les mesures.
Le correctif. Ne promettez pas un délai que vous ne tenez pas. Annoncez une date réaliste, plus longue que ce que vous espérez, et tenez-la. Bloquez ensuite un créneau fixe de chiffrage dans la semaine, toujours le même — un artisan qui chiffre « quand il peut » chiffre en retard. Et prévenez quand vous prenez du retard : un message qui annonce trois jours de décalage coûte trente secondes et sauve une affaire.
Cassure n° 3 : le devis envoyé, jamais relancé
C’est la plus coûteuse, et la plus facile à corriger.
Le devis est parti. Pas de réponse. Vous en déduisez que c’est trop cher, ou que le client a choisi quelqu’un d’autre. Dans une partie des cas, aucun des deux : le client attend un accord bancaire, il compare encore, son conjoint n’a pas tranché, ou il a simplement oublié votre message dans une boîte pleine.
Un devis sans réponse n’est pas un devis refusé. C’est un devis en attente, et personne ne relance à votre place.
Deux raisons expliquent l’absence de relance, et aucune n’est la paresse. La première est la gêne : relancer donne l’impression de quémander. La seconde est l’oubli : sans système, un devis envoyé il y a douze jours n’existe plus dans votre tête.
Le correctif. Une règle simple, écrite une fois : relance à sept jours, puis à vingt et un jours, puis clôture. Le premier message rappelle le devis et propose de répondre aux questions. Le deuxième demande simplement où en est le projet. Le troisième annonce que vous classez le dossier, sauf réponse — et c’est souvent celui qui obtient une réponse. Cette séquence, un agent IA pour artisan du bâtiment peut l’envoyer à votre place.
Sur le ton : une relance courte, factuelle, sans excuse et sans relance de la relance. « Bonjour, je reviens vers vous au sujet du devis du [date] pour [objet]. Avez-vous des questions, ou souhaitez-vous que nous en reparlions ? » suffit.
Ce qui se délègue, et ce qui ne se délègue pas
Sur les six étapes, trois peuvent être prises en charge par un système, et trois restent à vous.
Se délègue. L’accusé de réception sur tous les canaux. La collecte des informations de base avant votre rappel : nature des travaux, adresse, échéance, s’il s’agit d’une résidence principale, s’il y a une contrainte de copropriété. Et le calendrier de relance des devis, qui n’est qu’une question de rigueur.
Ne se délègue pas. La visite technique, évidemment. Le chiffrage, qui engage votre marge et votre responsabilité. Et la négociation, dès qu’il est question de remise, de délai ou de modification du périmètre.
La ligne de partage est nette : tout ce qui consiste à ne rien laisser tomber peut être systématisé ; tout ce qui engage un prix, une responsabilité décennale ou une promesse de délai reste entre vos mains.
Mesurer avant de changer quoi que ce soit
Trois chiffres, relevés sur trois mois, suffisent à savoir où vous perdez.
Le nombre de demandes reçues, tous canaux confondus, et le nombre effectivement rappelées. L’écart mesure la cassure n° 1.
Le délai médian entre la visite et l’envoi du devis. La médiane, pas la moyenne : un seul devis parti à six semaines fausserait tout.
La part des devis envoyés qui n’ont reçu aucune réponse, et la part relancée. C’est le chiffre qui surprend le plus les artisans qui le calculent pour la première fois.
Ces trois nombres indiquent par quelle cassure commencer. Il est inutile d’en traiter trois à la fois : corrigez celle qui perd le plus, mesurez à nouveau trois mois plus tard.
Questions fréquentes
Relancer, n’est-ce pas insistant ?
Deux relances espacées, courtes et factuelles ne sont pas de l’insistance : c’est du suivi. Ce qui agace, c’est la relance quotidienne, le message culpabilisant ou l’appel à 20 h. Un client qui a demandé un devis s’attend à ce que vous y reveniez ; ne rien faire est plus souvent interprété comme un désintérêt que comme de la discrétion.
Faut-il facturer les devis ?
C’est possible pour les devis qui demandent une étude longue, à condition de l’annoncer avant la visite et de le mentionner par écrit. Beaucoup d’artisans le font pour les gros chantiers et pas pour les petits. Ce n’est pas une réponse aux trois cassures décrites ici : un devis facturé mais jamais relancé reste un devis sans réponse.
Combien de temps un devis reste-t-il valable ?
C’est vous qui le fixez, et cela doit figurer sur le document. Une durée de validité explicite donne en plus un prétexte naturel à la relance : « le devis arrive à échéance le [date], souhaitez-vous que je le prolonge ? »
Par quelle cassure commencer ?
Par celle que vos trois chiffres désignent. À défaut de mesure, commencez par la relance des devis : c’est la correction la moins coûteuse à mettre en place, et celle dont l’effet se voit le plus vite, puisqu’elle porte sur des affaires déjà chiffrées et déjà en cours.
Note de méthode
L’IA dans les TPE et PME françaises : les chiffres clés (données 2025)
Audit du temps de travail : repérez vos tâches chronophages en 7 jours
Cet article ne contient aucune statistique sur les taux de transformation, les délais de devis ou les gains attendus d’une relance dans le bâtiment. Les chiffres qui circulent sur ce sujet proviennent presque toujours d’éditeurs de logiciels, sans méthode publiée ni échantillon décrit. Les seuls chiffres utiles à votre décision sont les trois que vous relèverez vous-même sur un trimestre.
